Altstadt-Radlring gebaut bis 2025

verzögerte Maßnahmenverzögert
Sektor:
Verkehr
Ende:
1.1.2025

VERZÖGERT | zu langsamer Fortschritt des Radlring-Ausbaus

Beschreibung

Im Anschluss an die zwei Bürgerbegehren „Altstadt-Radlring“ & „Radentscheid München“, die mit den 160.000 Unterschriften die notwendigen 33.000 Unterschriften bei weitem übertrafen, hat der Stadtrat München am 24.07.2019 beschlossen „unverzüglich“ einen durchgängingen Altstadt Radlring einzurichten [1].

Interessant im Bezug auf den Fahrradverkehr ist auch eine Studie des Referats für Klima- und Umweltschutz der Landeshauptstadt München, wonach bis 2025 der gesamte Münchner Verkehr zu 80 Prozent durch abgasfreie Kraftfahrzeuge, den öffentlichen Personennahverkehr (ÖPNV) sowie eben Rad- und Fußverkehr bestehen sollte [3].


Ziel: Altstadt-Radlring bis 2025 gebaut laut Koalitionsvertrag [2]

Gemäß des Koalitionsvertrages soll der Altstadtradlring sowie ein leistungsfähiges und durchgängiges Radverkehrsnetz, das alle Stadtbezirke, Radschnellwege und Orte des öffentlichen Lebens verbindet, entstehen [2]. Der Altstadtradlring soll eine Gesamtlänge von 10,3 km haben.

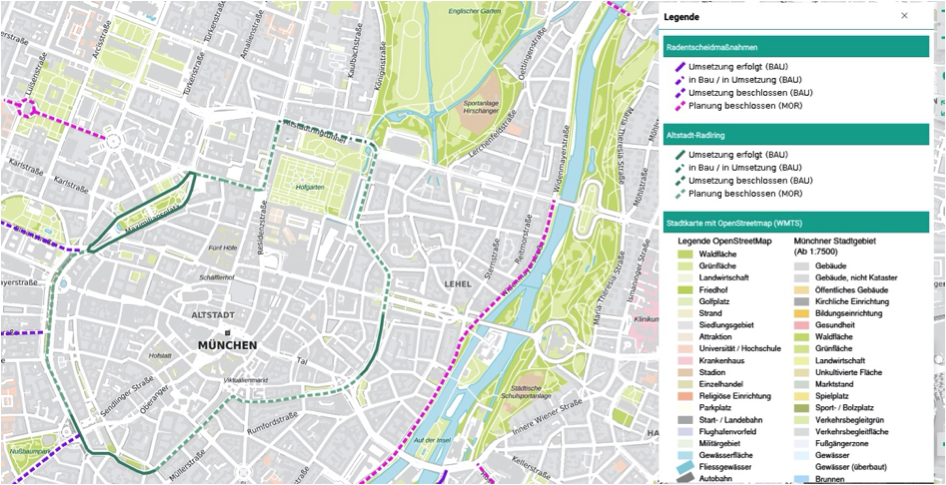

Wie weit sind wir?

Wie man in der Grafik erkennen kann, sind von den 10,3 km geplantem Radweg bisher 1,3 km gebaut. Das entspricht 12% der Gesamtstrecke. Wenn der Ausbau in diesem Tempo weitergeführt wird, dann wird der Altstadtradlring voraussichtlich erst im Jahr 2046, also in 23 Jahren, fertiggestellt [4].
